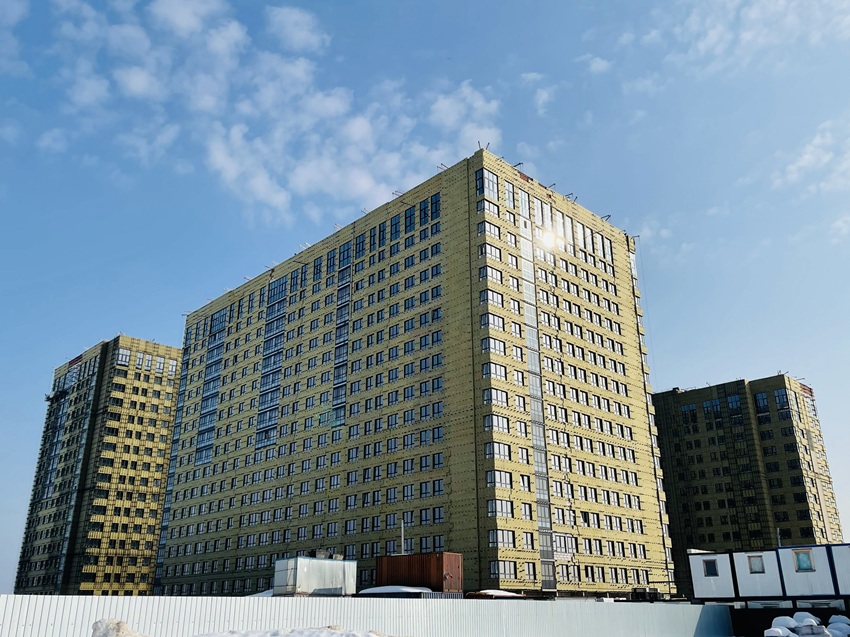

Март в ЖК „Пушкино Град“: фасадные работы, монтаж ИТП и электрификация домов

В настоящее время строительство жилого комплекса «Пушкино Град» продолжается в соответствии с утверждённым графиком. Ведутся фасадные работы, монтаж инженерных систем и внутренних перегородок. Активно выполняются работы по устройству внутренних инженерных сетей, включая водоснабжение, канализацию и электроснабжение.

Во всех трёх домах завершены монтаж этажных щитов электроснабжения и основные работы по заземлению и молниезащите (выполнены на 90 %). Окна и витражи смонтированы повсеместно, за исключением зон установки подъёмника и витражей первого этажа. Вентиляция выполнена в полном объёме, за исключением элементов, требующих наличия отделки.

Дом 1

  1. Фасадные работы выполнены на 55 %.
  2. Внутренние сети горячего и холодного водоснабжения — 35 %.
  3. Кладка межкомнатных перегородок — 90 %.
  4. Слаботочные системы — 42 %.
  5. Система внутреннего водостока — 80 %.
  6. Система канализации — 40 %.

Дом 2

  1. Фасадные работы выполнены на 57 %.
  2. Внутренние сети горячего и холодного водоснабжения — 40 %.
  3. Кладка межкомнатных перегородок — 90 %.
  4. Слаботочные системы — 45 %.
  5. Система внутреннего водостока — 60 %.
  6. Система канализации — 35 %.

Дом 3

  1. Фасадные работы выполнены на 45 %.
  2. Внутренние сети горячего и холодного водоснабжения — 40 %.
  3. Кладка межкомнатных перегородок — 90 %.
  4. Слаботочные системы — 40 %.
  5. Система внутреннего водостока — 70 %.
  6. Система канализации — 50 %.

Завезён полный комплект материалов для монтажа индивидуального теплового пункта (ИТП). Начаты подготовительные работы: выполняется разметка и подготовка площадок под оборудование. Одновременно ведётся разводка системы отопления — монтируются трассы к радиаторам во всех трёх домах.

По электромонтажным работам стартовал комплекс мероприятий: монтаж электрических лотков в местах общего пользования (МОПах), каблирование стояковой части, электрификация квартир (каблирование).

Всего на строительной площадке задействованы 190 специалистов и 6 единиц техники. Работы ведутся с соблюдением всех требований безопасности и качества.

Строительство ЖК «Пушкино Град» идёт по плану — мы делаем всё возможное, чтобы будущие жители получили комфортное и современное жильё в установленные сроки.

Напомним, что жилой квартал «Пушкино Град» – флагманский проект девелопера ДЕЛО, расположенный на северо-востоке Московской области в 20 минутах от МКАД по Ярославскому шоссе, в черте города Пушкино.

На территории квартала, где в несколько очередей возводится 21 жилой дом переменной этажности, построят всю необходимую инфраструктуру: школа на 1275 мест, два детских сада на 625 мест, многофункциональная поликлиника на 167 посетителей в смену, собственный акватермальный комплекс (ФОК). На первых этажах жилых домов разместятся магазины, салоны красоты и кофейни. Также будут реализованы многоуровневые наземные паркинги, детские площадки, велодорожки, благоустроенные пешеходные аллеи и площадки для отдыха. Полностью завершить строительство и сдать комплекс в эксплуатацию девелопер намерен к 2030 году.
