Переносы планируемых сроков ввода строящихся МКД за год увеличились в России на 9%

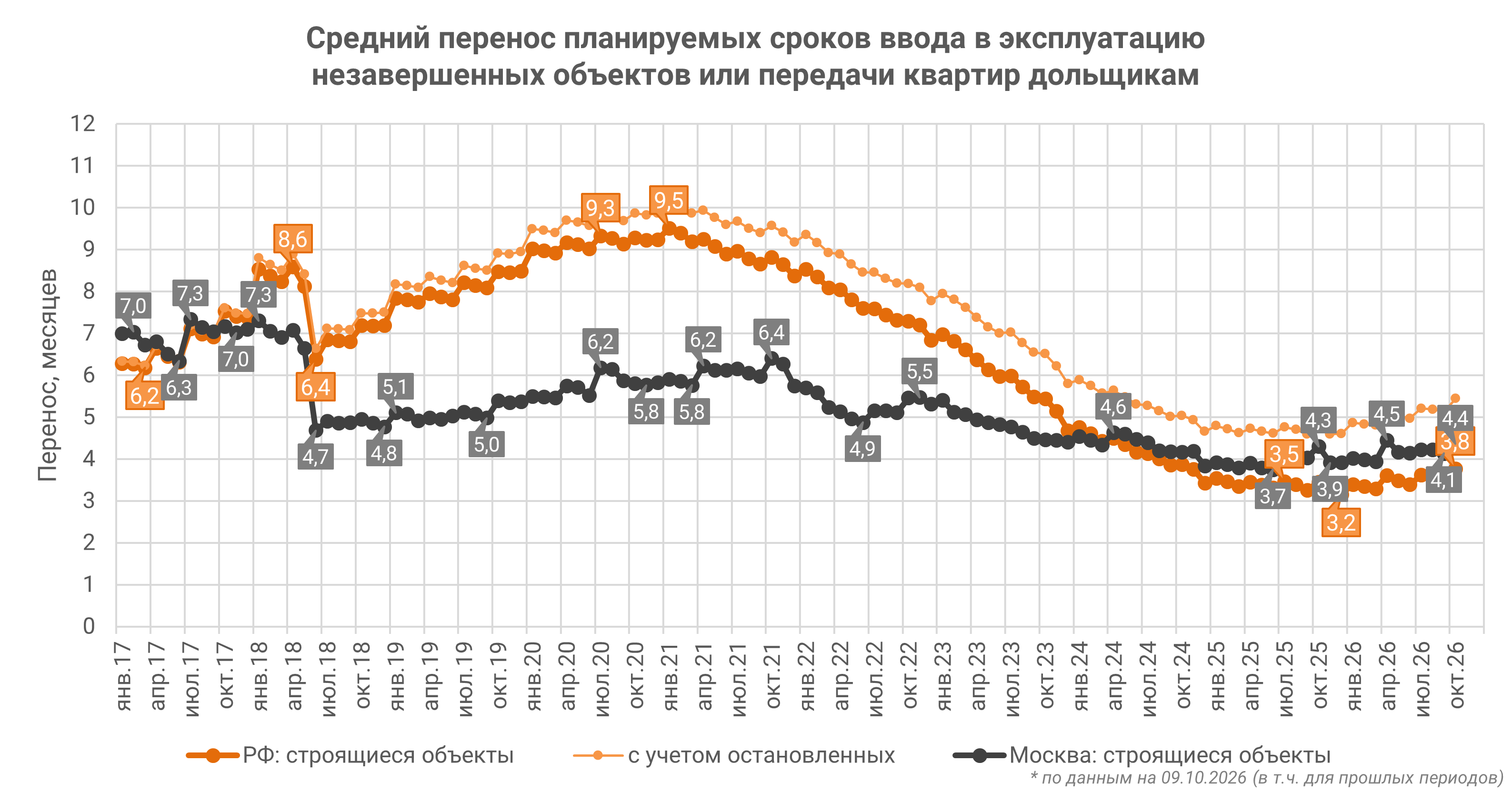

По состоянию на октябрь 2026 года средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов составляет 3,8 месяца, а с учетом объектов, строительство которых остановлено, — 5,4 месяца.

Источник: ЕРЗ
По сравнению с октябрем 2025 года переносы по строящимся объектам увеличились на 0,3 месяца, или на 9%, а по остановленным объектам — на 0,6 месяца, или на 13%. В Москве средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов больше, чем в среднем по РФ, — 4,4 месяца.

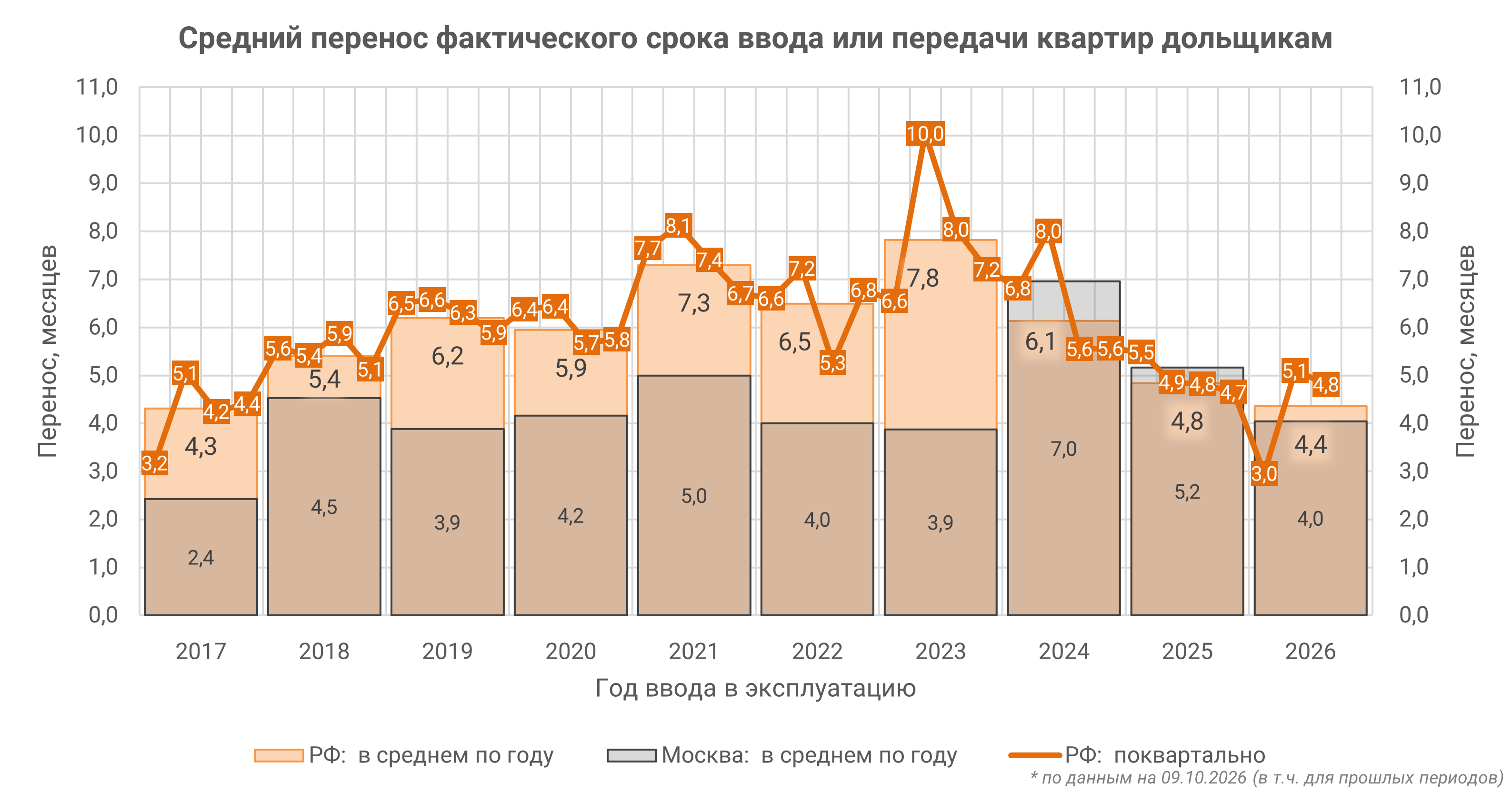

Перенос фактического срока ввода объекта за последние 12 месяцев в среднем по стране составляет 4,5 месяца, в Москве — 4,8 месяца.

Источник: ЕРЗ

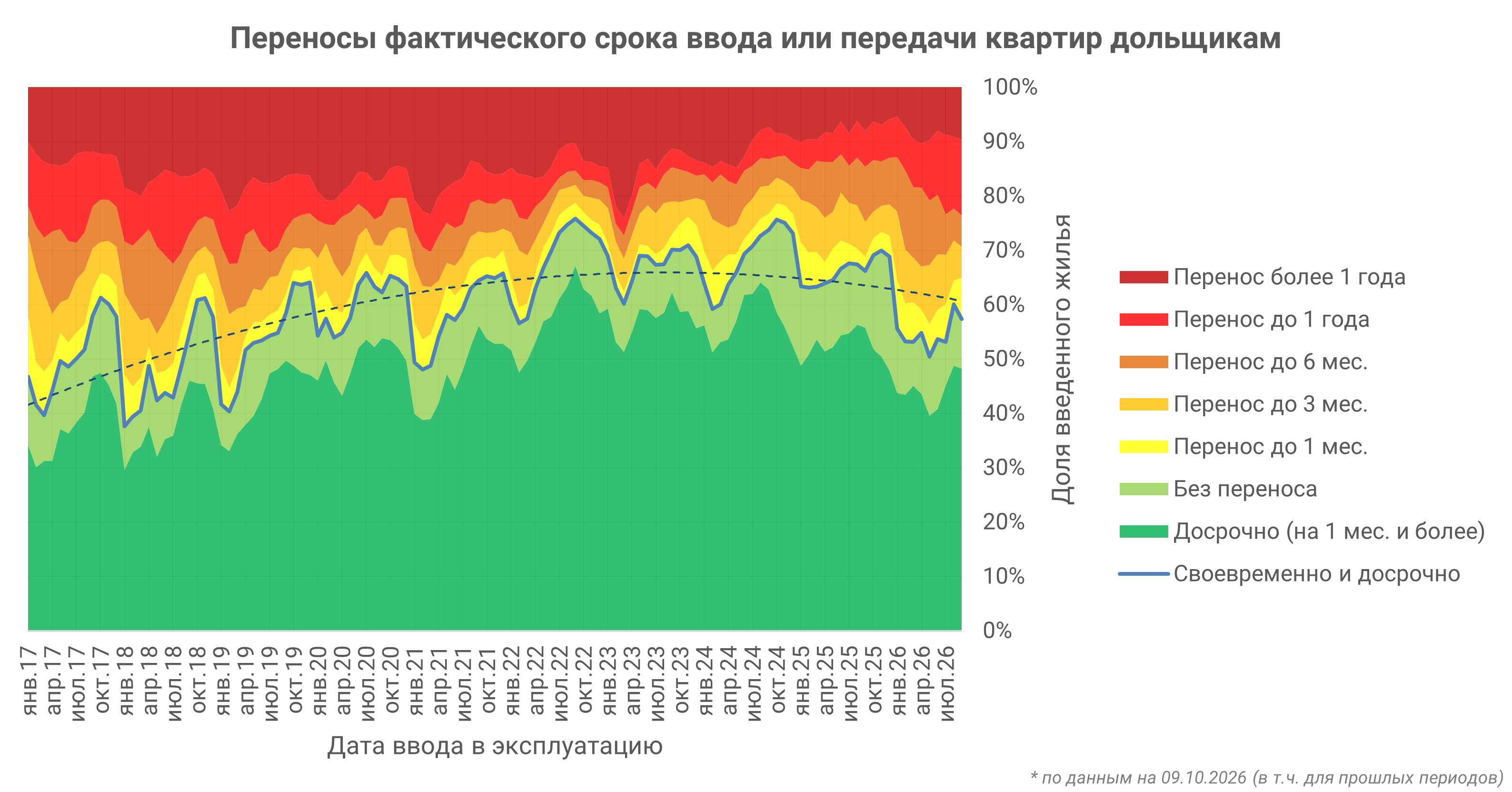

Между тем жилье в России в основном вводится в срок: за последние 12 месяцев доля своевременно и досрочно сданного жилья составляла от 50% до 70%, а в среднем — 61%. Но если уж запланированный срок ввода был нарушен, то, исходя из опыта последнего года, дожидаться окончания строительства в среднем придется 11,6 месяца.

Источник: ЕРЗ

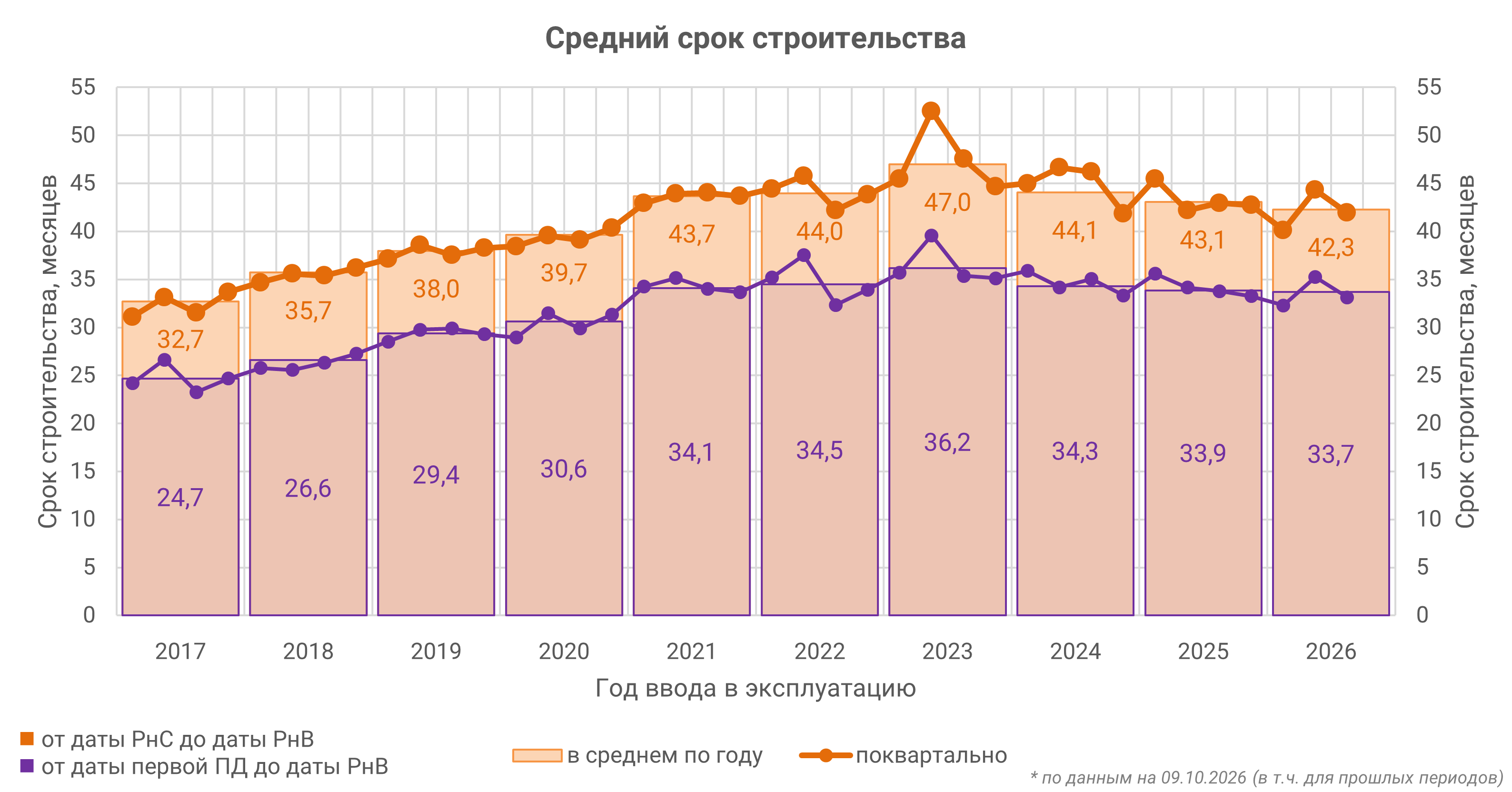

За последние 12 месяцев средний срок строительства многоквартирного дома от выдачи разрешения на строительство до ввода в эксплуатацию составил 42,5 месяца, а от даты опубликования первой проектной декларации до ввода в эксплуатацию — 33,5 месяца.

Источник: ЕРЗ
По регионам максимальный средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов зафиксирован в Республике Ингушетия (27,7 мес.), Тверской (15,7 мес.) и Магаданской (45,2 мес.) областях, а минимальный — в республиках Карелия, Коми и Кировской области (по 0,1 мес.).
