Уклонение дольщика от приемки квартиры лишает его права на неустойку. Судебная практика

Решением Дзержинского районного суда г. Оренбурга от 13.12.2017 дольщику отказано во взыскании неустойки, поскольку просрочка передачи квартиры произошла в связи с неподписанием им передаточного акта при отсутствии претензии по качеству.

Фото: www.oskol.city



Участник долевого строительства обратился в суд с иском к застройщику АО «ПО «Стрела» об обязании изменить дату акта выполненных работ на текущую дату, о взыскании неустойки, штрафа, компенсации морального вреда.

Как следует из материалов судебного дела, между дольщиком и застройщиком заключен договор участия в долевом строительстве многоквартирного дома. По условиям договора застройщик обязался передать участнику долевого строительства квартиру в течение 30 календарных дней с момента получения разрешения на ввод объекта в эксплуатацию.

АО «ПО «Стрела» своевременно приступило к своим обязательствам по передаче квартиры. В ходе приемки объекта долевого строительства дольщиком были выявлены недостатки в квартире. В частности, высота потолков по углам разная, изоляция окон и дверей нарушена, дюбеля в стенах, батарея близко к стене и т.д. О выявленных недостатках совершена запись в смотровом листе. Дольщик отказался подписывать передаточный акт до устранения застройщиком указанных замечаний.

После устранения недостатков и повторного осмотра квартиры дольщику было предложено подписать акт приема-передачи прошедшим числом. Дольщик отказался от подписания акта, направил в адрес застройщика претензию с просьбой изменить дату подписания акта на текущую дату и исключить предложение об отсутствии претензий между сторонами. В связи с уклонением дольщика от подписания акта передача квартиры состоялась в одностороннем порядке с подписанием застройщиком одностороннего передаточного акта.

После чего дольщик обратился с вышеуказанными требованиями в суд. Как установлено судом, застройщик за свой счет исправил недостатки квартиры, на которые указал дольщик, несмотря на отсутствие подтвержденного несоответствия квартиры требованиям технических регламентов, проектной документации, а также требований со стороны дольщика об их устранении либо уменьшении цены договора.

При таких обстоятельствах суд указал, что до выполнения любого из указанных требований участника долевого строительства его обязанность по приемке объекта долевого строительства приостанавливается от даты предъявления соответствующего требования к застройщику. При этом исполнение обязанности застройщика передать объект долевого строительства, соответственно, в течение срока передачи, за который установлена законная неустойка, не приостанавливаются. Застройщик своевременно приступил к исполнению обязательств по передаче квартиры истцам — 26 мая 2017 года. Срок передачи квартиры дольщику не нарушен.

Согласно условиям договора, приемка квартиры дольщиками осуществляется в течение трех рабочих дней со дня получения уведомления застройщика о завершении строительства. Первичный осмотр квартиры произведен истцами – до истечения срока передачи квартиры.

Судом установлено, что дольщик в течение трех рабочих дней со дня первичного осмотра квартиры и оформления смотрового листа не обращался к АО «ПО «Стрела» для дальнейшей приемки квартиры. Следующий осмотр квартиры был произведен 20 июля 2017 года, что нарушает условия договора. В результате застройщиком составлен акт от 25.07.2017 о немотивированном отказе дольщика от подписания акта приема-передачи квартиры.

В связи с тем, что претензии по качеству квартиры у дольщика отсутствуют, дольщик, не подписав со своей стороны акт приема-передачи, нарушил договорные обязательства по принятию квартиры. Руководствуясь нормами ст. 307, 309, 310 ГК РФ, ст. 4, 6—8, 10 214-ФЗ, суд отказал в удовлетворении исковых требований об изменении даты акта выполненных работ на текущую дату, взыскании неустойки, штрафа, компенсации морального вреда в связи с нарушением порядка приемки квартиры со стороны истца.

Фото: www.businessandmoney.ru









Другие публикации по теме:

Арбитражный суд: застройщик может взыскать с дольщика неустойку, но в размере, не противоречащем ее компенсационной функции

Арбитражный суд: отсчет срока просрочки передачи квартиры не зависит от срока погашения дольщиком задолженности перед застройщиком

Верховный Суд: срок исковой давности для взыскания неустойки начинается со дня нарушения прав дольщика

Арбитражный суд: застройщик может взыскать с дольщика неустойку, но в размере, не противоречащем ее компенсационной функции

+

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 8%

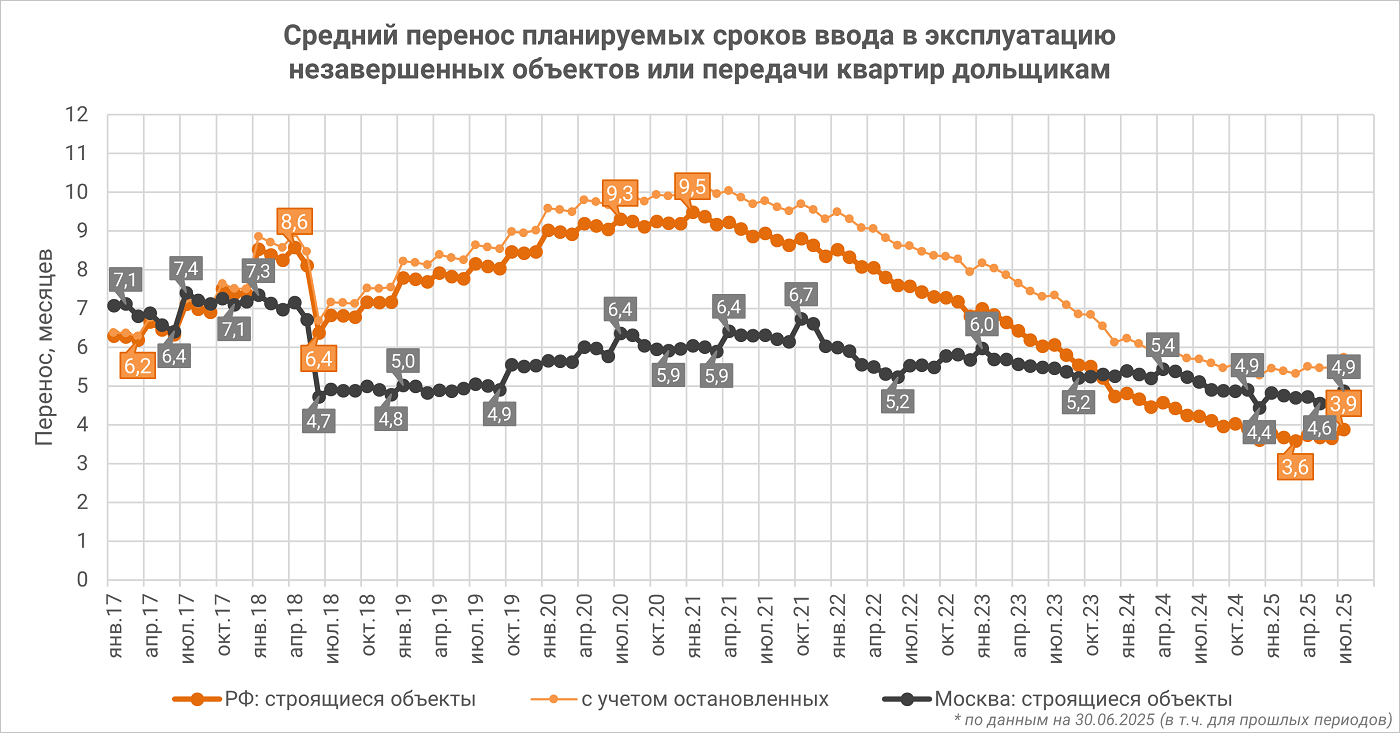

По состоянию на июль 2025 года средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов составляет 3,9 месяца, а с учетом объектов, строительство которых остановлено, — 5,7 месяца.



Источник: ЕРЗ.РФ



По сравнению с июлем 2024 года переносы по строящимся объектам уменьшились на 0,3 месяца, или на 8%, а по остановленным объектам — не изменились. В Москве средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов больше, чем в среднем по РФ, — 4,9 месяца.

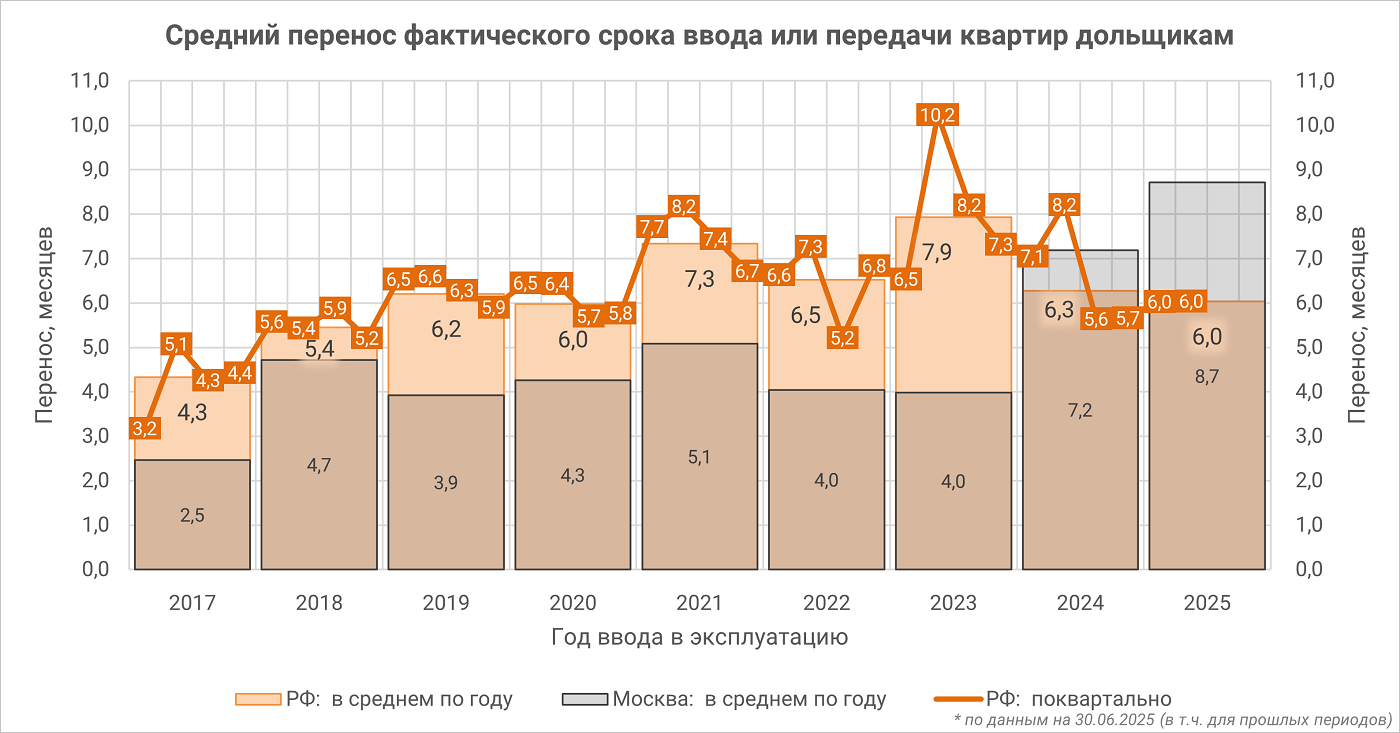

Средний перенос фактического срока ввода объекта за последние 12 месяцев в среднем по стране составляет 5,8 месяца, в Москве — 7,9 месяца.



Источник: ЕРЗ.РФ

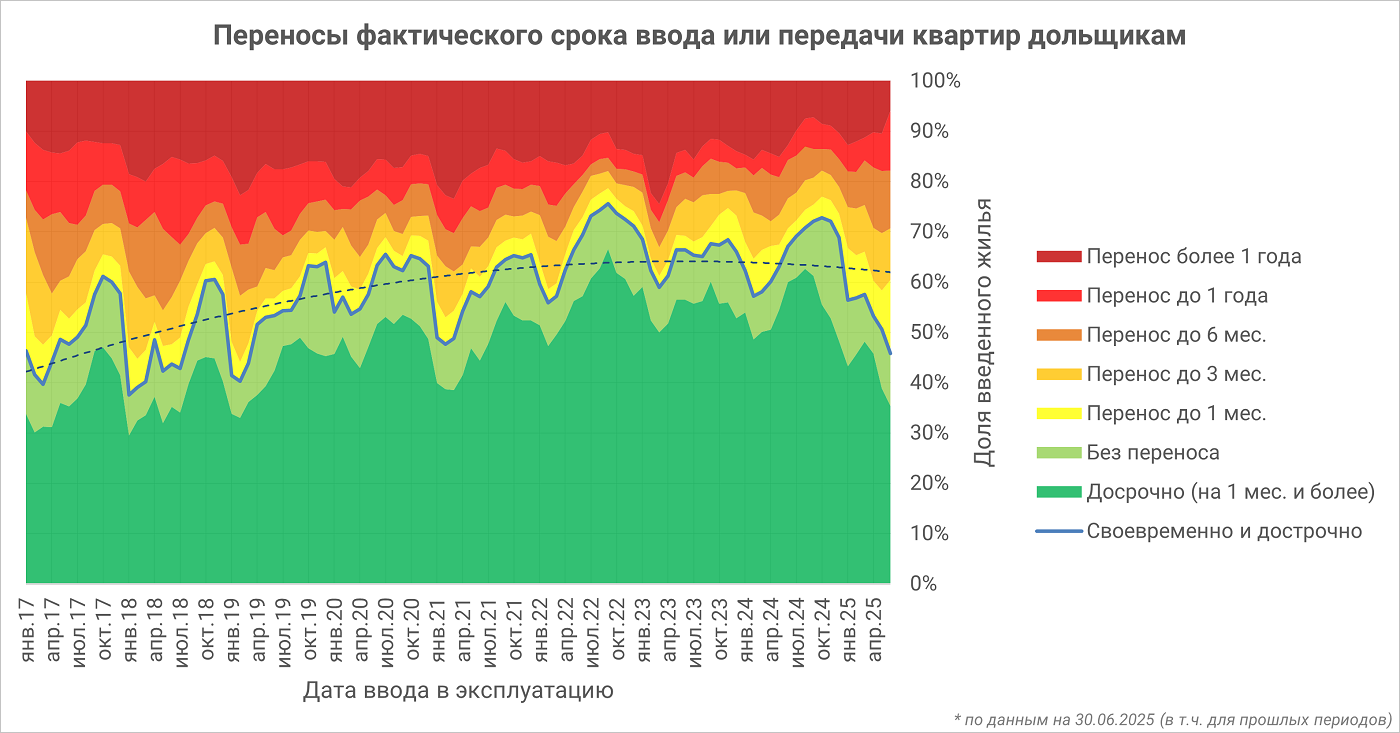

Между тем жилье в России в основном вводится в срок: за последние 12 месяцев доля своевременно и досрочно сданного жилья составляла от 46% до 73%, а в среднем — 67%. Но если уж запланированный срок ввода был нарушен, то, исходя из опыта последнего года, дожидаться окончания строительства в среднем придется 17,3 месяца.



Источник: ЕРЗ.РФ

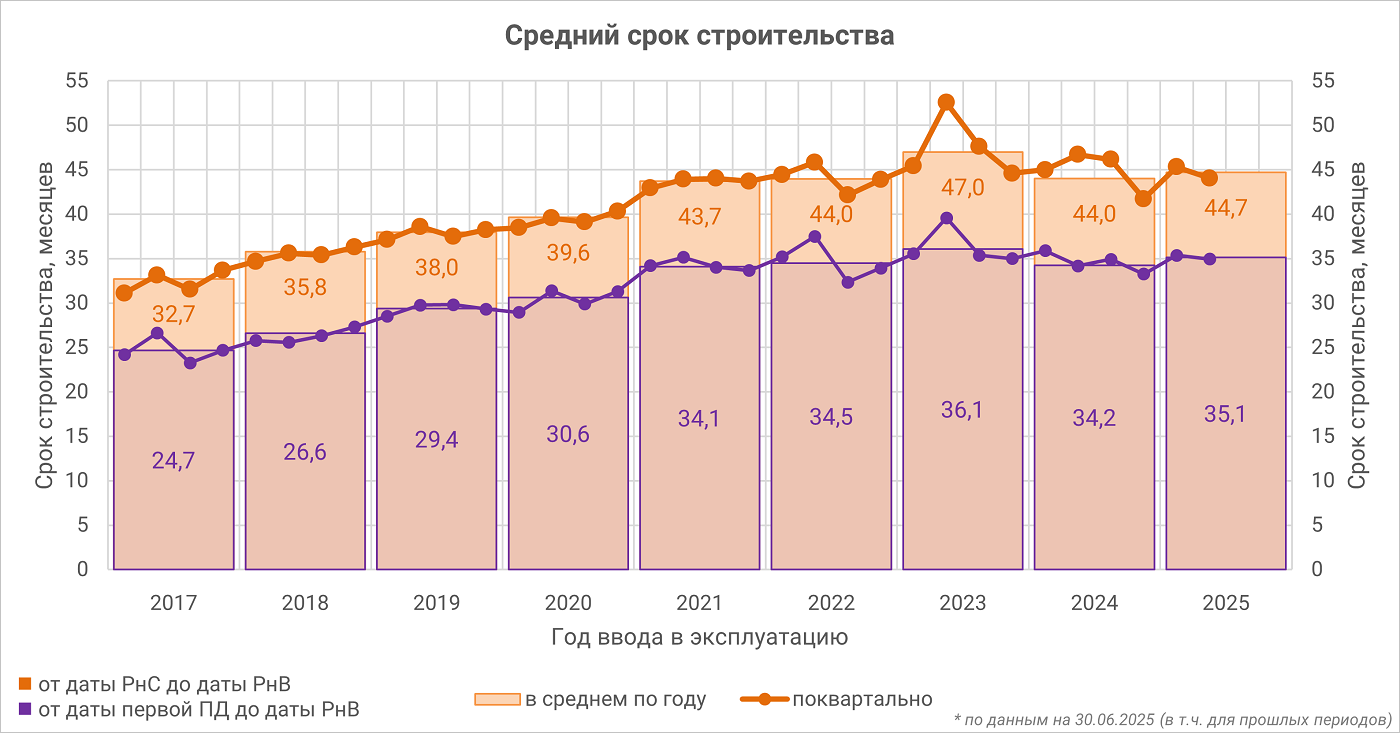

За последние 12 месяцев средний срок строительства многоквартирного дома от выдачи разрешения на строительство до ввода в эксплуатацию составил 43,6 месяца, а от даты опубликования первой проектной декларации до ввода в эксплуатацию — 34,2 месяца.



Источник: ЕРЗ.РФ



По регионам максимальный средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов зафиксирован в Республике Ингушетия (56,9 мес.), Омской области (21,0 мес.) и Ивановской области (15,8 мес.), а минимальный — в Республике Бурятия (0,0 мес.), Республике Марий Эл (0,0 мес.) и Забайкальском крае (0,0 мес.).



Еще больше оперативных новостей рынка строительства МКД и уникальной аналитики Единого ресурса застройщиков — в нашем телеграм-канале ЕРЗ.РФ НОВОСТИ.

Присоединяйтесь к нам!











Другие публикации по теме:

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 14%

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 17%

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 18%

Переносы сроков строящихся МКД за год уменьшились в России на 22%

Эксперты ЕРЗ.РФ: российские застройщики задерживают сдачу жилья на 5,2 месяца

ЦБ: объем портфеля проектного финансирования девелоперов в IV квартале 2023 года составил 6,1 трлн руб.

Эксперты выяснили, как применение современных технологий и искусственного интеллекта влияет на сроки строительства

Росреестр: рынок новостроек в Москве практически полностью перешел на проектное финансирование

ФРТ: в 2023 году потенциально проблемных объектов стало вдвое меньше

Эксперты оценили деловую активность застройщиков МКД в ноябре (графики)

Проектное финансирование в России: лидеры и аутсайдеры

Банк ДОМ.РФ: предложение проектного финансирования для застройщиков возросло почти вдвое

Эксперты: благодаря проектному финансированию проблема обманутых дольщиков уходит в прошлое
