Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 7%

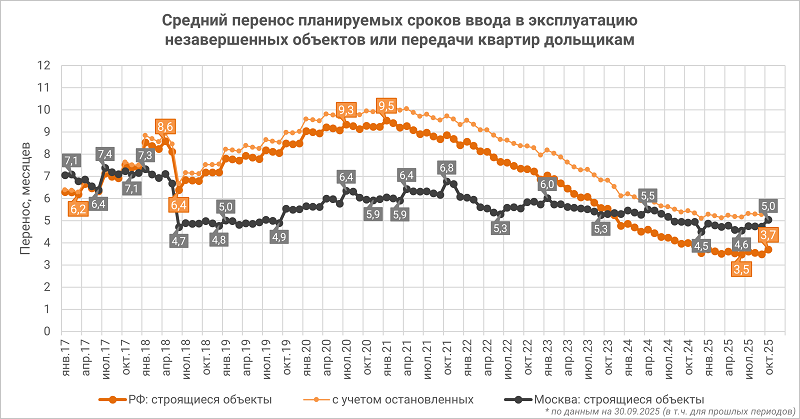

По состоянию на октябрь 2025 года средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов составляет 3,7 месяца, а с учетом объектов, строительство которых остановлено, — 5,5 месяца.



Источник: ЕРЗ.РФ



По сравнению с октябрем 2024 года переносы по строящимся объектам уменьшились на 0,3 месяца, или на 7%, а по остановленным объектам — увеличились на 0,1 месяца, или на 1%. В Москве средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов больше, чем в среднем по РФ, — 5 месяцев.

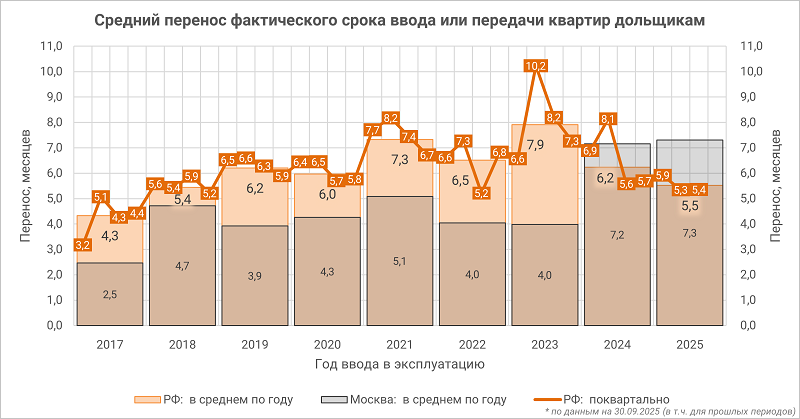

Средний перенос фактического срока ввода объекта за последние 12 месяцев в среднем по стране составляет 5,6 месяца, в Москве — 7,7 месяца.



Источник: ЕРЗ.РФ

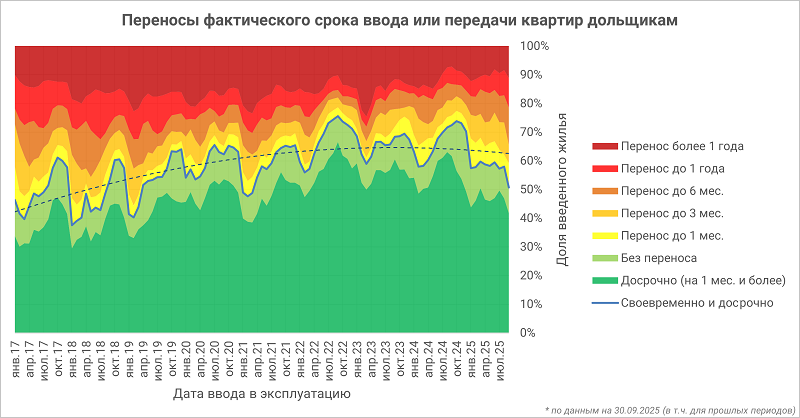

Между тем жилье в России в основном вводится в срок: за последние 12 месяцев доля своевременно и досрочно сданного жилья составляла от 51% до 74%, а в среднем — 66%. Но если уж запланированный срок ввода был нарушен, то, исходя из опыта последнего года, дожидаться окончания строительства в среднем придется 16,3 месяца.



Источник: ЕРЗ.РФ

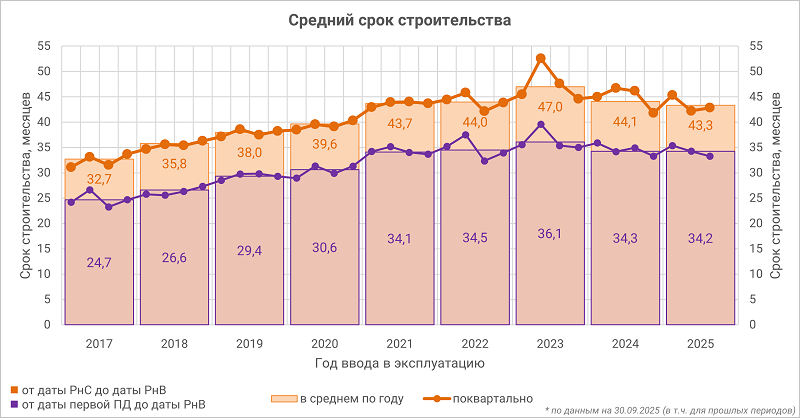

За последние 12 месяцев средний срок строительства многоквартирного дома от выдачи разрешения на строительство до ввода в эксплуатацию составил 42,6 месяца, а от даты опубликования первой проектной декларации до ввода в эксплуатацию — 33,8 месяца.



Источник: ЕРЗ.РФ



По регионам максимальный средний перенос планируемых сроков ввода в эксплуатацию строящихся объектов зафиксирован в Республике Ингушетия (55,4 мес.), Омской (20,6 мес.) и Ивановской (16,5 мес.) областях, а минимальный — в Республике Карелия (0,1 мес.), Орловской области (0,1 мес.) и Республике Марий Эл (0,0 мес.).





Еще больше оперативных новостей рынка строительства МКД и уникальной аналитики Единого ресурса застройщиков — в нашем телеграм-канале ЕРЗ.РФ НОВОСТИ.

Присоединяйтесь к нам!











Другие публикации по теме:

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 8%

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 14%

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 17%

Переносы планируемых сроков ввода строящихся МКД за год уменьшились в России на 18%

Переносы сроков строящихся МКД за год уменьшились в России на 22%

Эксперты ЕРЗ.РФ: российские застройщики задерживают сдачу жилья на 5,2 месяца

ЦБ: объем портфеля проектного финансирования девелоперов в IV квартале 2023 года составил 6,1 трлн руб.

Эксперты выяснили, как применение современных технологий и искусственного интеллекта влияет на сроки строительства

Росреестр: рынок новостроек в Москве практически полностью перешел на проектное финансирование

ФРТ: в 2023 году потенциально проблемных объектов стало вдвое меньше

Эксперты оценили деловую активность застройщиков МКД в ноябре (графики)

Проектное финансирование в России: лидеры и аутсайдеры

+

Росреестр: в третьем квартале на ипотечном рынке столичных новостроек зафиксировано снижение

В сентябре 2025 года Управление Росреестра по Москве зарегистрировало 4 696 договоров участия в долевом строительстве (ДДУ) в отношении жилой и нежилой недвижимости с привлечением кредитных средств. Это на 6% меньше, чем в тот же месяц 2024-го (4 998 ДДУ) и на 61,8% — чем за аналогичный период 2023-го (12 286 ДДУ), сообщила пресс-служба регистрационного ведомства.



Источник: Росреестр



Доля ипотечных сделок от общего числа оформленных в сентябре ДДУ составила 44,7%, то есть на 3% меньше, чем в августе (47,7%).



Источник: Росреестр



Всего за третий квартал 2025 года с привлечением кредитных средств зарегистрировано 13 287 ДДУ (+21% к результату апреля — июня текущего года (10 986 ДДУ).

А по отношению к июлю — сентябрю 2024 года (14 826 ДДУ) квартальный показатель сократился на 10,4%.



Источник: Росреестр



За девять месяцев текущего года в столичном Росреестре зарегистрировано 36 759 ДДУ с привлечением кредитных средств (-35,8% относительно аналогичного периода 2024-го, когда было 57 267 сделок).

По сравнению с январем — сентябрем 2023 года (65 599 ДДУ) показатель сократился на 44%.



Источник: Росреестр



По итогам девяти месяцев 2025 года, говорится в сообщении, сделки с привлечением кредитных средств составили 43,5% от общего числа зарегистрированных ДДУ в жилом и нежилом сегментах рынка новостроек.

Доля в январе — сентябре прошлого года равнялась 57,7%, то есть на данный момент она уменьшилась на 14,2 п. п.
